welcome to
PROJECT
DIVISION
Greeting from bod
Yang terhormat Mitra dan Pelanggan,
Atas nama manajemen PT PLN Nusantara Power Services dengan senang hati kami menyambut anda di dunia jasa maintenance repair overhoul (MRO) pembangkit listrik. MRO merupakan Total Power Solution Services yang menyediakan total services solution untuk permasalahan peralatan pembangkit tenaga listrik maupun peralatan industri lainnya didukung kompetensi resources yang berpengalaman dilengkapi sertifikasi keahlian dan peralatan assembly/disassembly, pengukuran, kalibrasi, online maintenance, assessment dan repair.
Pertumbuhan ini menunjukkan bahwa kami merupakan perusahaan terpercaya untuk menangani pembangkit listrik.
Salam.
Lavi Rumandioko
(Director of Project PT PLN Nusantara Power Services)
Services We Provide
Kami, PT PLN Nusantara Power Services, melayani pembangkit listrik milik PT PLN (Persero) Group dan juga IPP (Independence Power Producer) dengan berbagai jenis pembangkit listrik seperti pembangkit listrik tenaga uap berbahan bakar batubara, tenaga gas atau gabungan keduanya (PLTGU), tenaga air dan tenaga diesel.
MRO &
PROJECT
ENGINEERING SERVICES
GREEN
ENERGY SOLUTION
Companies We've Worked With
Project
PORTFOLIO
MITSUBISHI CORP. (2024)

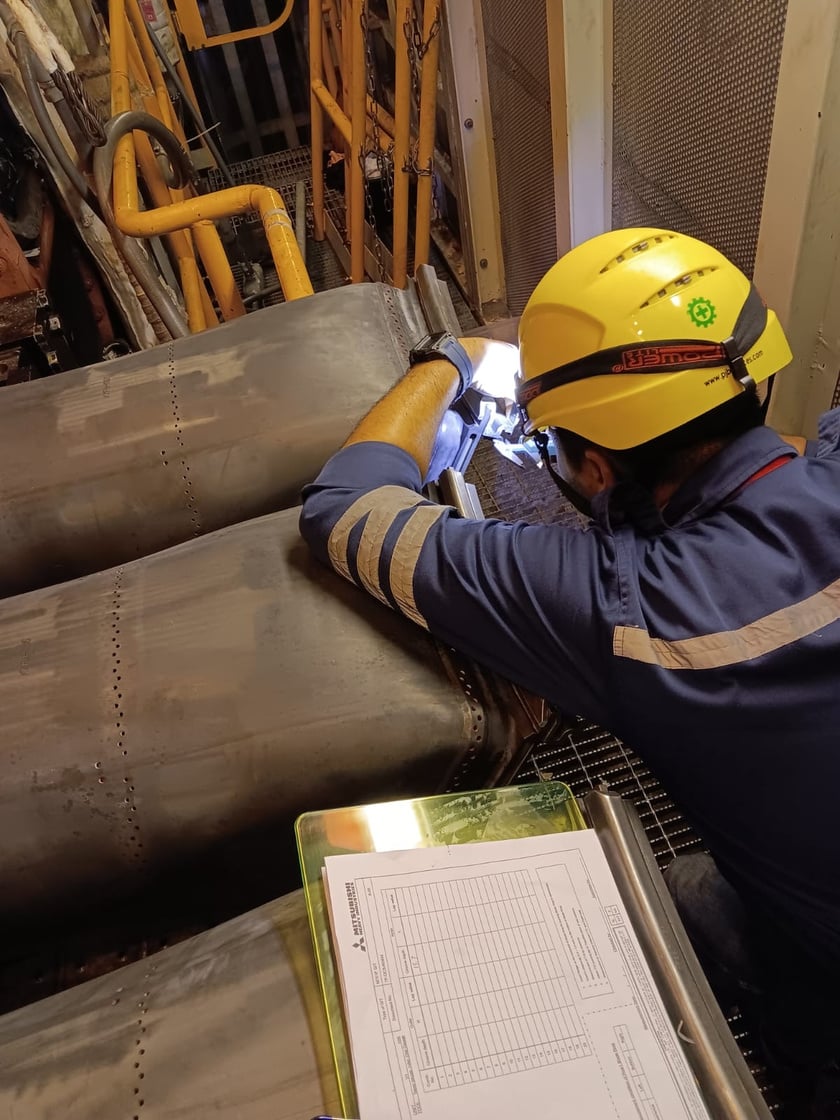

Turbine Inspection
Muara Karang Combine Cycle Power Plant Block 3 (500 MW)
Prestasi dan Pencapaian Terbaik kembali ditorehkan oleh PLN NP Services, Team Proyek PLN NP Services berhasil melakukan percepatan pada Proyek Turbine Inspection (TI) di PLTGU Blok 3 Muara Karang.
PLTGU Blok 3 Muara Karang berhasil sinkron initial load pada tanggal 28 Juni 2024, lebih cepat dari waktu yang direncanakan. Saat ini proses combustion tuning oleh Tenaga Ahli Mitshubishi, dan sudah combined cycle dengan beban 435 MW menuju full load.
PLTGU tipe F5 (500 MW) adalah satusaturya di Indonesia. PLN NP Services berkolaborasi dengan Mitsubishi pada proyek ini, dimana sebanyak 7 orang Technical Advisor MiHI diterjunkan untuk menyelesaikan proyek ini. Dengan telah diselesakannya Turbine Inspection ini diharapkan PU/GU Blok 3 Muara Karang bisa semakin handal dan efisien.

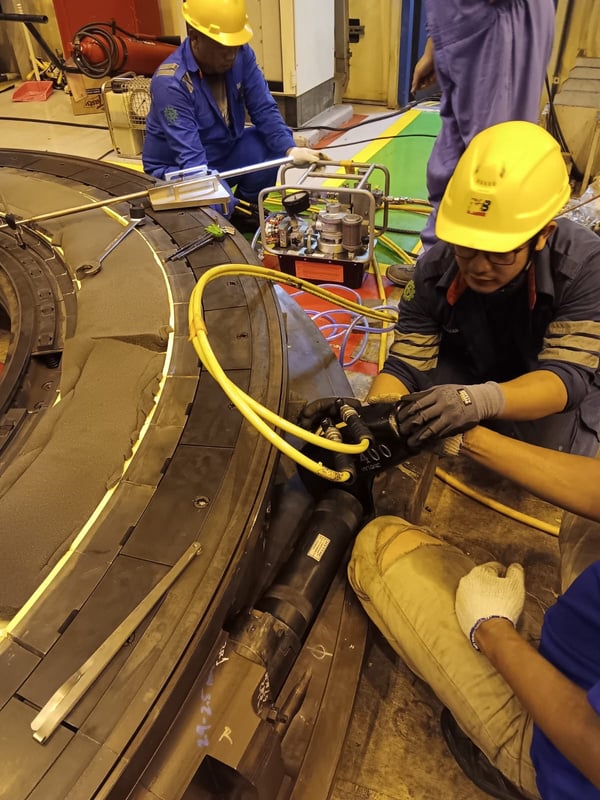

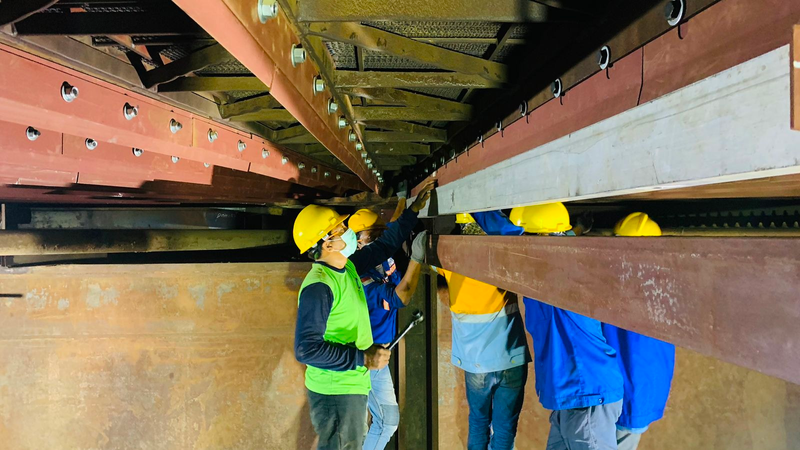

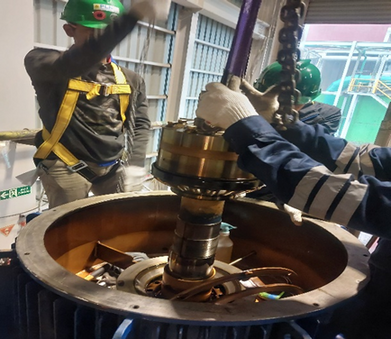

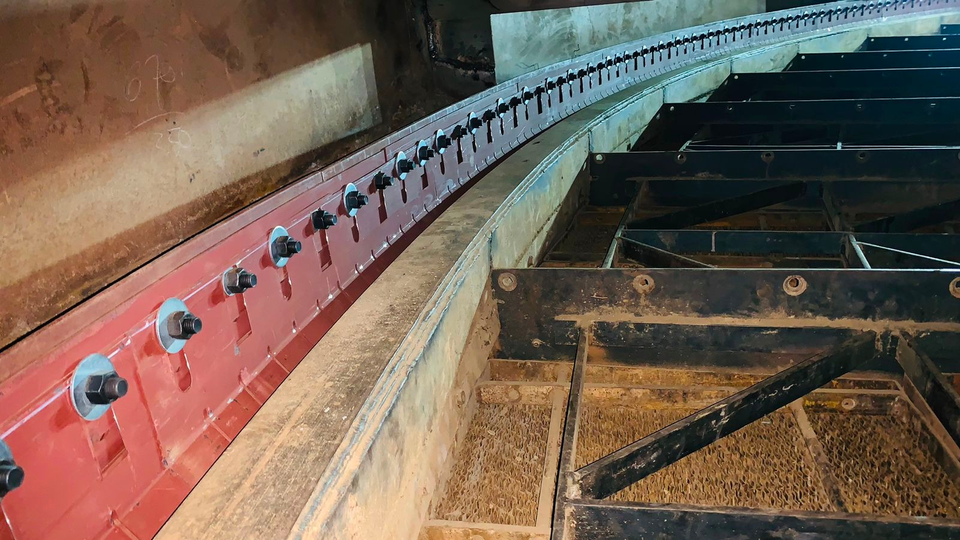

Upper Lower Vane Segment
Installation
Combustor Support
Installation
Alignment & Centering
Casing Vent Segment
Seal Transition Piece
Measurement
Alignment Transition Piece

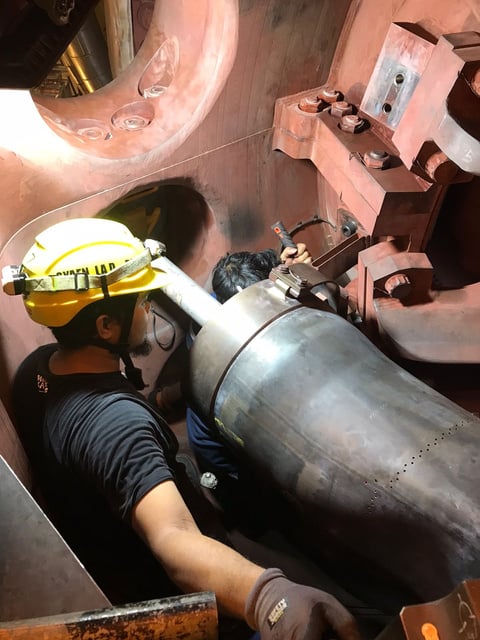

Turbine Combuster Installation

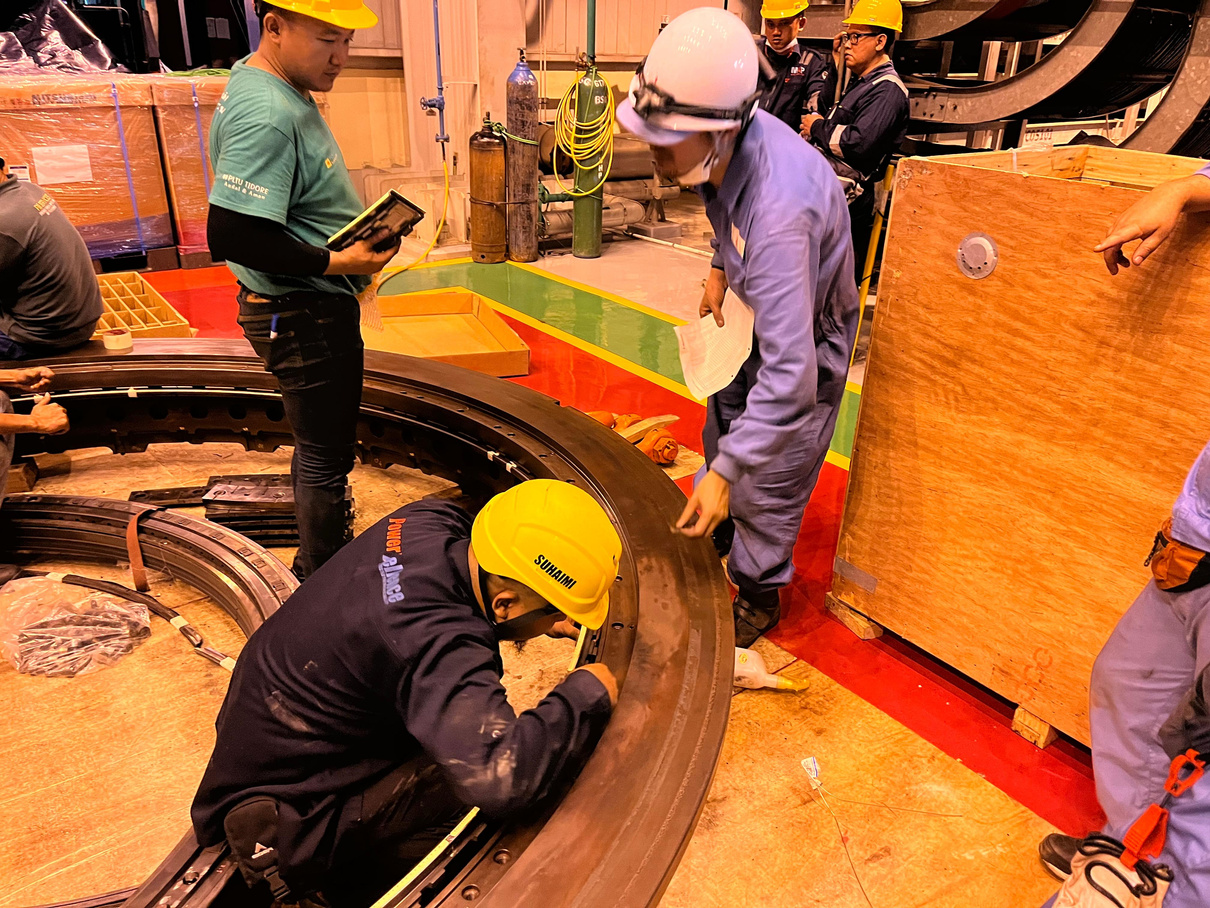

Ring Segment Installation
PT PLN Batam (2024)

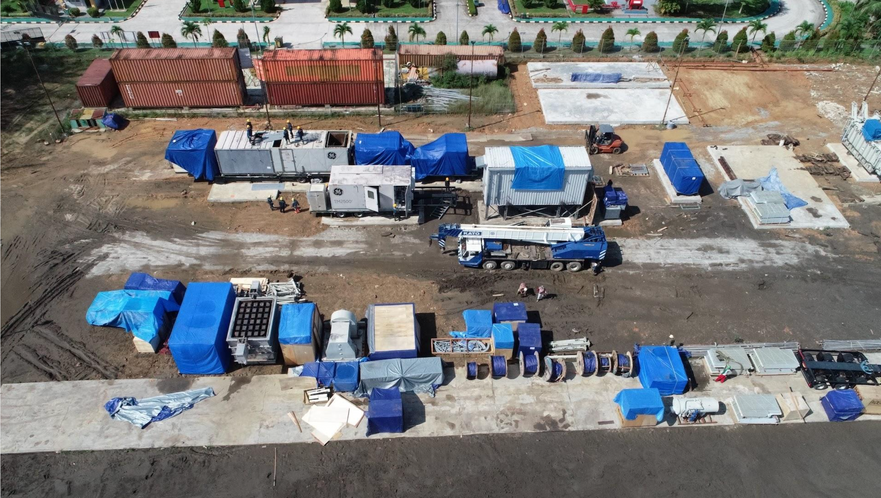

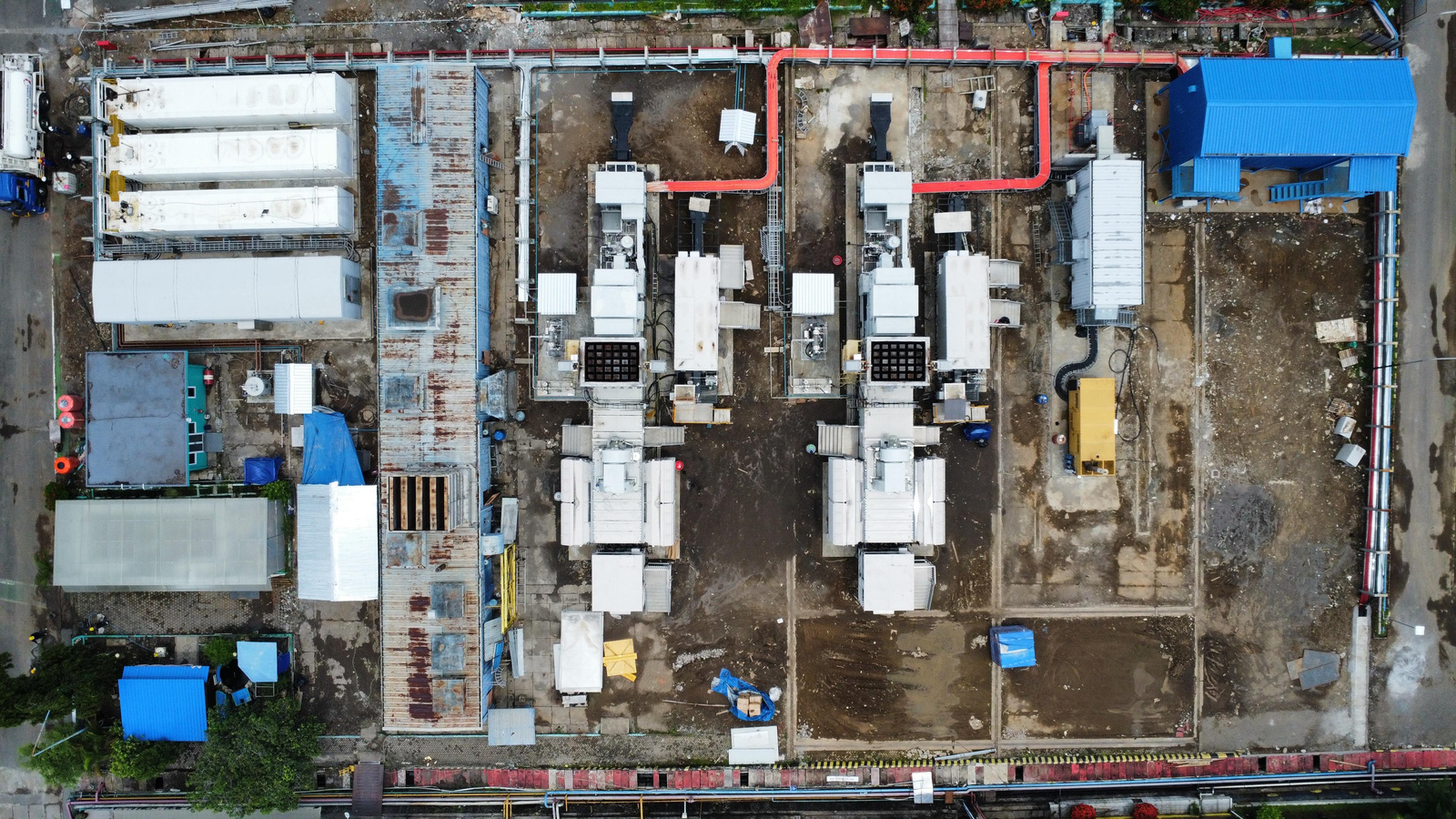

GE TM 2500+ Gen VIII (1x25 MW)
Relocation Balai Pungut Duri to Air Anyir Bangka
19
Kerja sama tim PLN NP Services kembali meraih pencapaian dengan berhasil melakukan relokasi MPP Balai Pungut Duri (1 x 25 MW) ke Air Anyir Bangka, dan telah berhasil disinkronkan dengan sistem pada 19 Maret 2024, dengan total durasi pekerjaan mulai dari proses Dismantling, Transportasi, Civil Works, dan Commissioning selama 45 Hari. Dukungan dari PLN NP Services dalam proses relokasi MPP Balai Pungut Duri ke Air Anyir Bangka tidak hanya merupakan pencapaian teknis, tetapi juga langkah signifikan untuk memperkuat kelistrikan sistem kelistrikan Kepulauan Bangka.
Semoga keberhasilan sinkronisasi dengan sistem ini akan terus memberikan pasokan listrik yang handal dan berkelanjutan untuk memenuhi kebutuhan wilayah kepulauan Bangka. Dengan tekad dan kolaborasi seperti ini, PLN NP Services terus menjadi garda terdepan dalam mendukung keandalan sistem kelistrikan dan kesejahteraan masyarakat. Terima kasih atas dedikasi dan kerja keras Tim Proyek PLN NP Services!

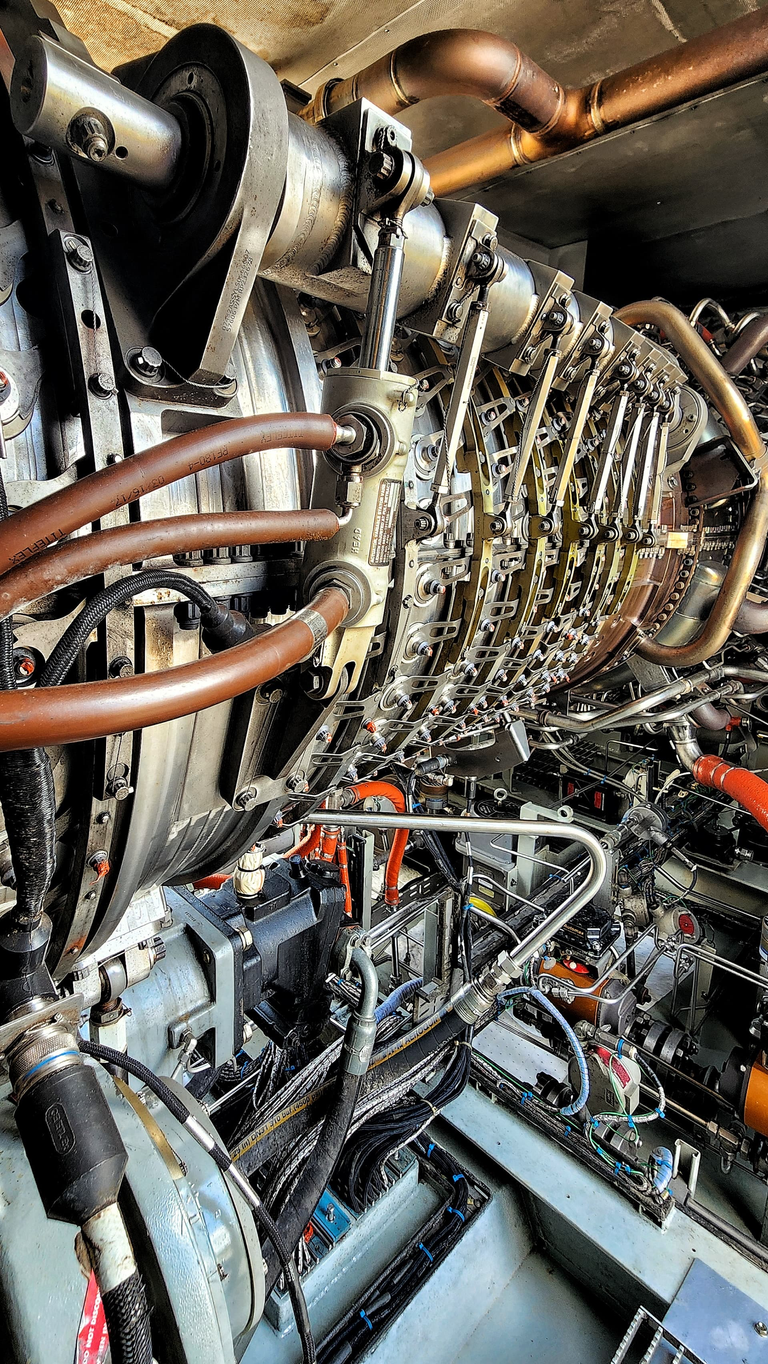

Gas Turbine Engine TM 2500 Gen8+ (Aero Derivative)

Dismantling & Packing Equipment MPP Balai Pungut Duri

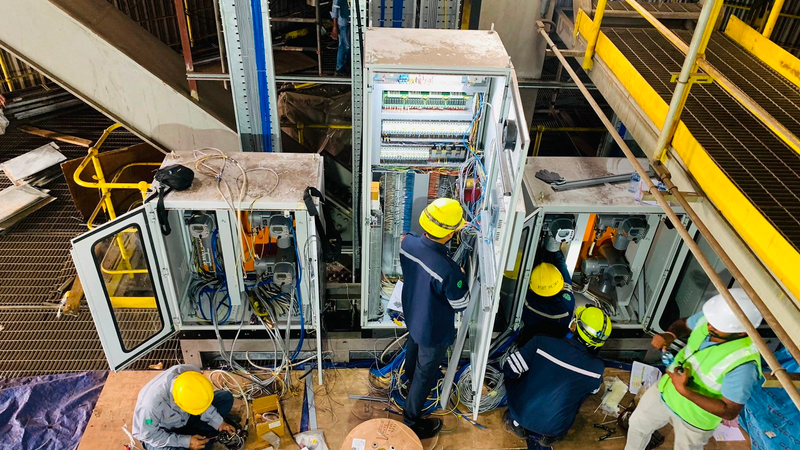

Pekerjaan Penggelaran Kabel Generator
PT PLN Batam (2024)
GE TM 2500+ Gen VIII (2x25 MW)
Relocation MPP Tarahan South Sumatera to Tello South Sulawesi
19
PT PLN Batam (2024)
GE TM 2500+ Gen VIII (2x25 MW)
Relocation Paya Pasir North Sumatera to Suppa South Sulawesi
Kerja sama tim PLN NP Services baru saja meraih keberhasilan dengan berhasil melakukan relokasi MPP Paya Pasir (2 x 25 MW) ke Suppa, dan telah berhasil disinkronkan dengan sistem SULBAGSEL untuk TM 2 pada 17 Januari 2024, serta untuk TM 1 pada 19 Januari 2024.
Dukungan dari PLN NP Services dalam proses relokasi MPP Paya Pasir ke Suppa tidak hanya merupakan pencapaian teknis, tetapi juga langkah signifikan untuk memperkuat kelistrikan sistem SULBAGESEL (Sulawesi Bagian Selatan), terutama menghadapi tantangan yang muncul akibat fenomena El Nino.
Semoga keberhasilan sinkronisasi dengan sistem SULBAGSEL ini akan terus memberikan pasokan listrik yang handal dan berkelanjutan untuk memenuhi kebutuhan wilayah Sulawesi Bagian Selatan.
Dengan tekad dan kolaborasi seperti ini, PLN NP Services terus menjadi garda terdepan dalam mendukung keandalan sistem kelistrikan dan kesejahteraan masyarakat. Terima kasih atas dedikasi dan kerja keras Tim Proyek PLN NP Services!
MPP Unit 1 First Synchrone 19 January 2024
MPP Unit 2 First Synchrone 17 January 2024
PT PLN Nusantara Power UP Gresik (2024)

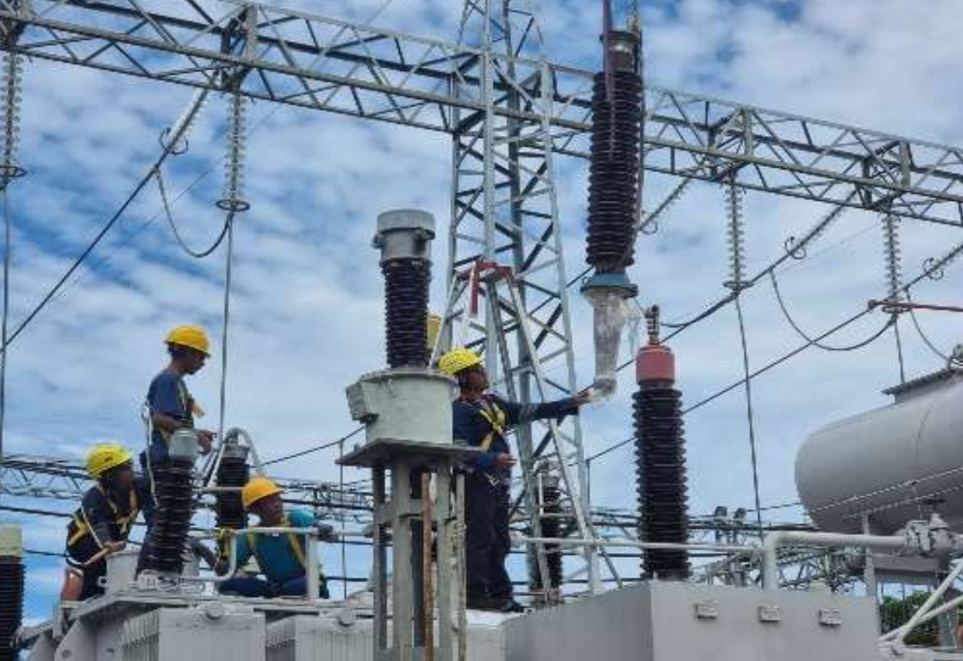

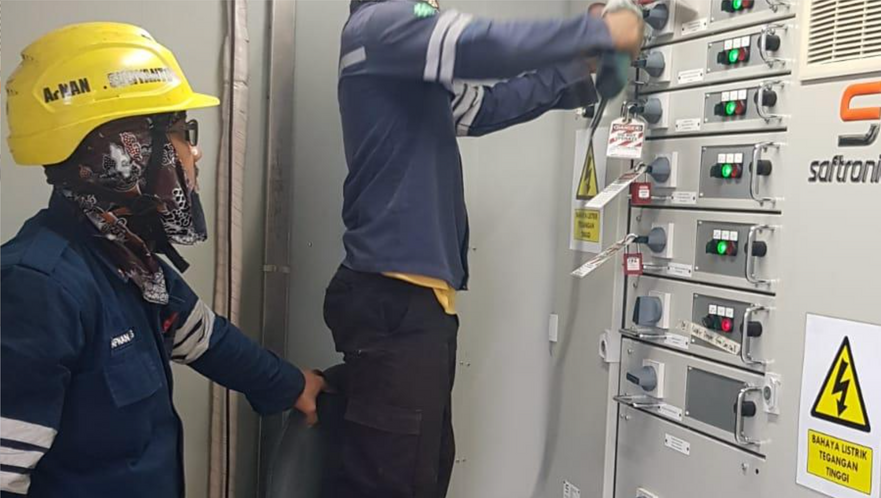

Main Trafo 45 MVA Relocation From PLTG Batanghari to PLTD Suppa

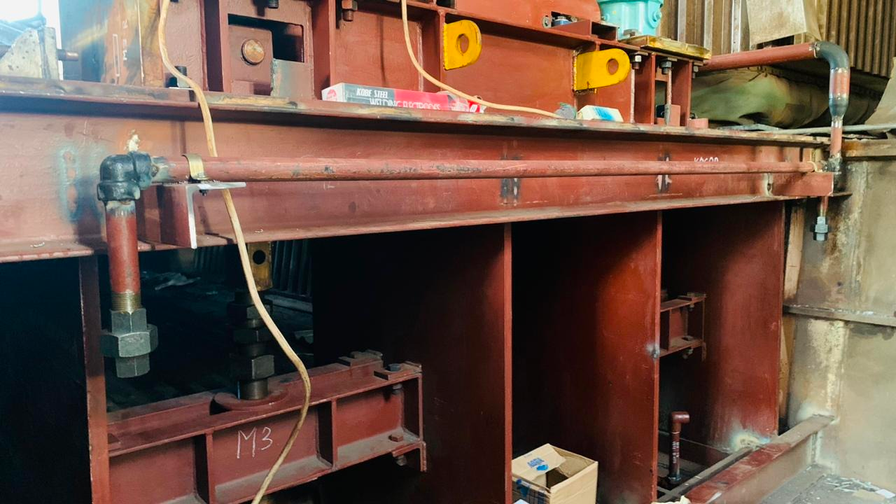

Dismantle & Mobilization : 06 Sep’23 - 01 Nov’23 (56 Days)
Instalation : 20 Jan’24 - 09 Feb’24 (12 Days)
Tim PLN NP Services telah berhasil mengembalikan daya mampu 1 Block unit PLTD Suppa yang semula hanya memiliki daya mampu pasok 25 MW, saat ini meningkat menjadi 30 MW. Upaya tersebut berhasil dilakukan dengan merelokasi 1 unit trafo berkapasitas 45 MW dari Batanghari ke PLTD Suppa.
Trafo dari Batanghan berhasil energized (1x24 jam) pada Rabu, 31 Januari 2024. Pelaksanaan relokasi trafo oleh PLN NP Services ini tidak hanya meningkatkan keandalan dan daya mampu pasok PLTD Suppa tetapi juga berkontribusi dalam rangka memperkuat sistem kelistrikan SULBAGSEL (Sulawesi Bagian Selatan).
DMN PLTD Suppa Blok 1
20 MW
30 MW
+ 10 MW
Dismantling Main Trafo 45 MVA ex. PLTG Batanghari
Main Trafo Mobilization from Batanghari to Suppa
Re-Assembly Main Trafo ex. PLTG Batanghari
Assessment Main Trafo 45 MVA ex. PLTG Batanghari
Assessment Main Trafo
PT. Geo Dipa Energi
Major Overhaul Patuha
CFPP Unit 1 (50 MW)
Schedule :: 09 Jan '24 - 22 Jan '24 (14 days)
-- ON TIME --
Important Issue :
Task Completion
Performance Improvement
Vibration Bearing (um p-p)
26
22
- 4 um p-p

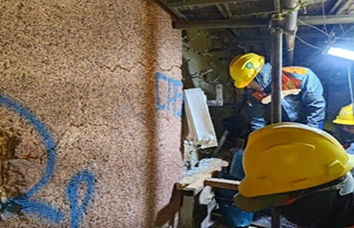

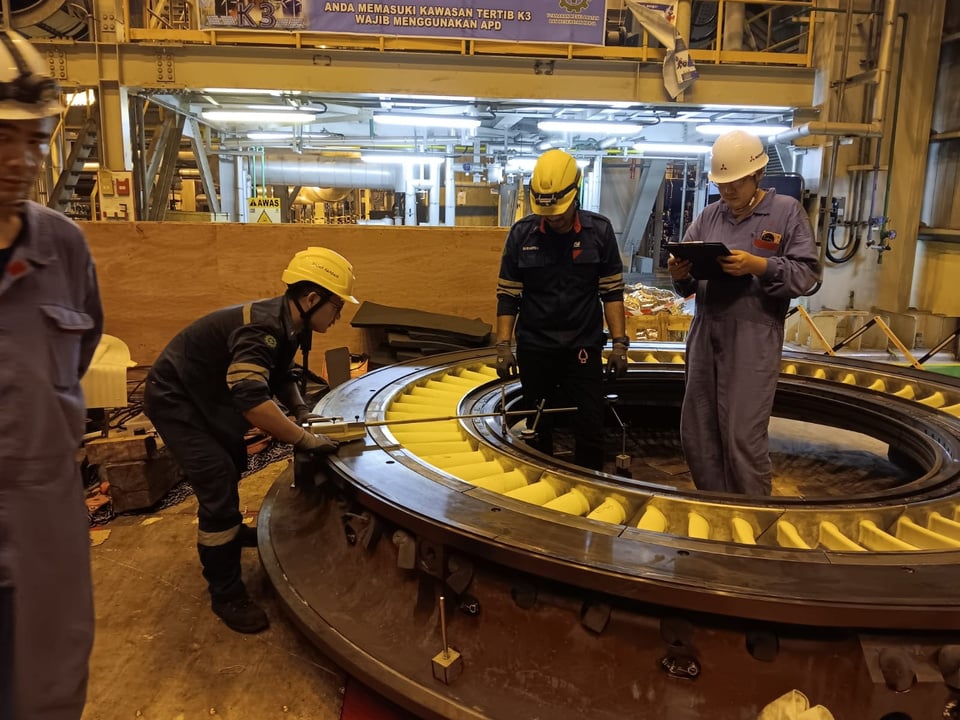

Sandblasting Turbine Rotor
Inspect Valve & NDT Part
RLA Stator Rotor Generator

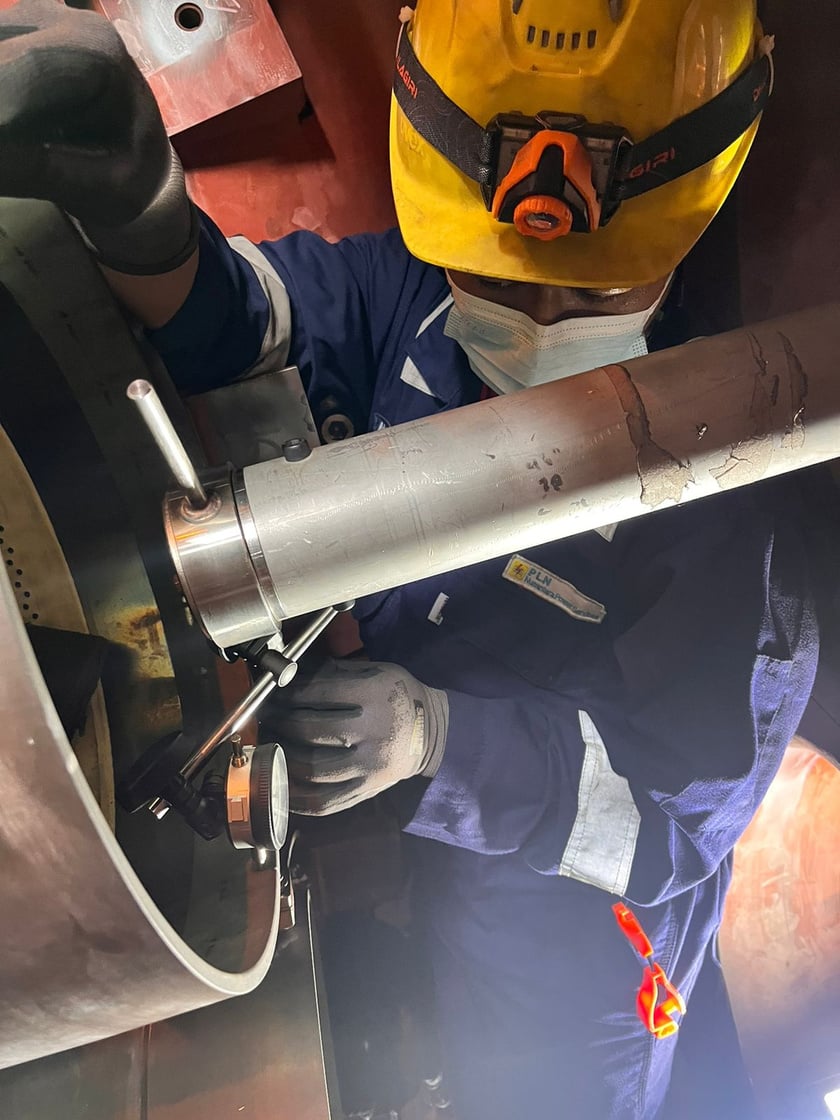

Inspection HWP Motor
PT Bukti Pembangkit Innovative

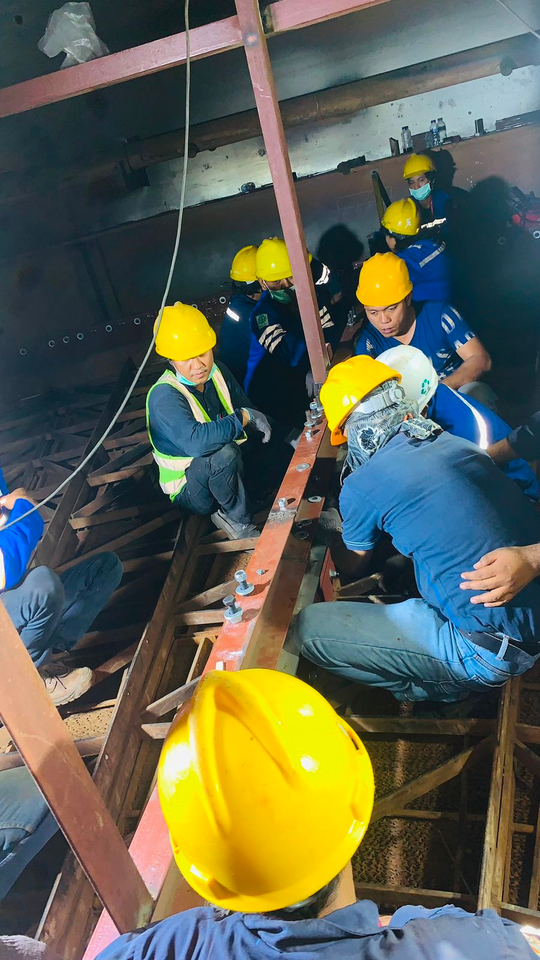

Boiler Inspection Banjarsari
CFPP Unit 2 (110 MW)
Schedule :: 25 Jan '24 - 03 Feb '24 (9 days)
-- ON TIME --
Important Issue :
Task Completion
Performance Improvement
Nett Plant Heat Rate (kCal/kWh)
3688
3476
212 kcal/kwh

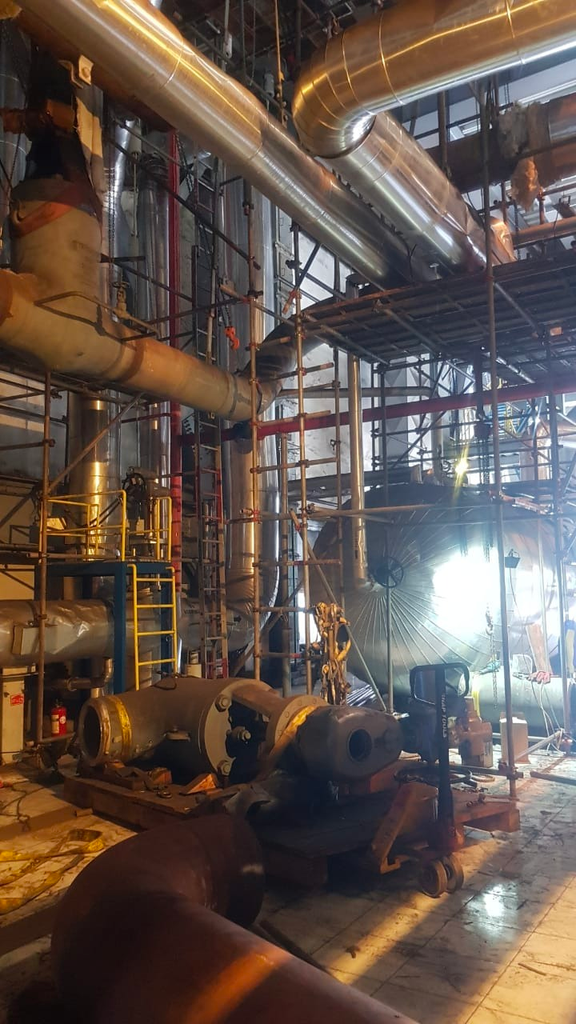

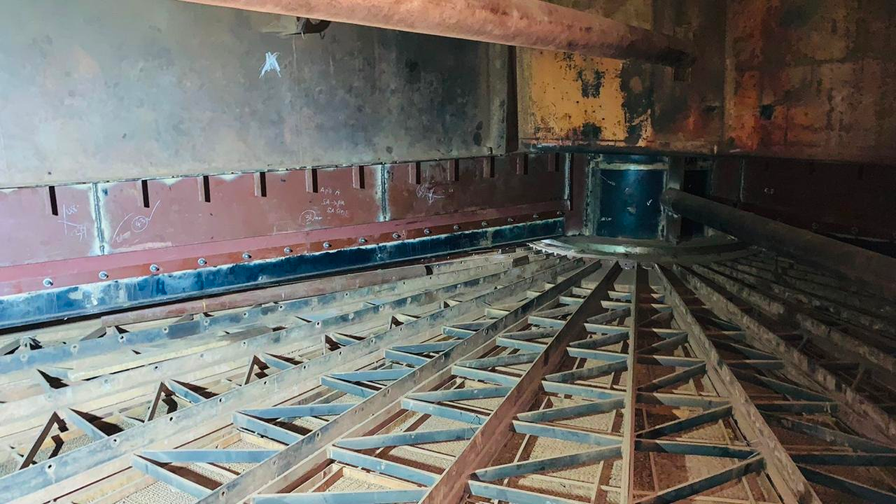

Refractory Boiler

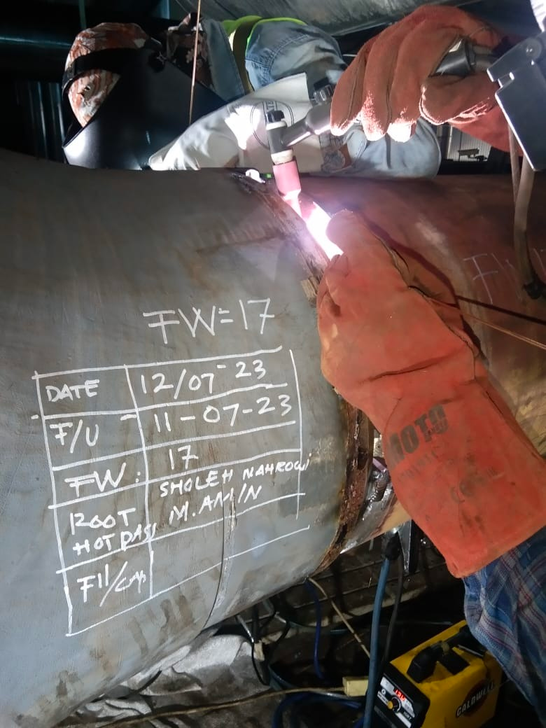

Retubing Boiler 60 tube / 122 Joint
Penggantian Nozzle Seal Furnace & Sealpot
Polishing Shaft Generator dan
Penggantian Bearing No.5
Recovery Rotor Stator Turbine
CFPP Bukit Asam Unit 2 (65 MW)
Simple Inspection +
CFPP Anggrek Unit 1 (25 MW)
Schedule :: 01 Des '23 - 05 Feb '24 (60 days)
-- Acceleration 4 Days --
Schedule :: 20 Jan '24 - 16 Feb '24 (28 days)
-- ON TIME --
Important Issue :
Task Completion
Performance Improvement
Vibration Bearing (um p-p)
52,5
53,4
MSF (TPH)
214,81
190,42
0,9 MW
24,39 TPH
Important Issue :
Task Completion
Performance Improvement
Nett Plant Heat Rate (kCal/kWh)
4288
4221
212 kcal/kwh
Inspection, cleaning, APH tube repair
Rubber lining, cleaning, tube plug, T rubber replacement
Oil Purifying Generator
Fan Bearing Replacement
Pekerjaan Brazing Stillete
Sandblasting Diapragm
Repair Seal Strip Insitu
Balancing Rotor Turbine
PT PLN Nusantara Power (2024)
Hydrogen Fuel Cell Generator Implementation
PLN NP Services berkontribusi menyediakan hydrogen fuel Cell Generator untuk mendukung program transisi energi
Sobat PLN NP Services,
Kerja sama tim PLN NP Services dalam mengawal kebijakan perubahan energi hijau dan terbarukan di Indonesia dibuktikan dengan menyediakan hydrogen fuel Cell Generator di PLTD Senayan pada tanggal 25 Januari 2024. Hydrogen fuel Cell Generator dapat menghasilkan listrik bersih dan bebas emisi dari gas Hidrogen sebagai bahan bakar alternatif yang bersih dan berkelanjutan. Karena satu-satunya emisi dari sel bahan bakar hidrogen adalah air murni, hidrogen dianggap sebagai bahan bakar paling ramah lingkungan di Bumi
Dengan tekad dan kolaborasi seperti ini, PLN NP Services mendukung keberlanjutan kelestarian lingkungan dan iklim yang baik untuk keberlanjutan kehidupan. Terima kasih atas dedikasi dan kerja keras Tim Proyek PLN NP Services!

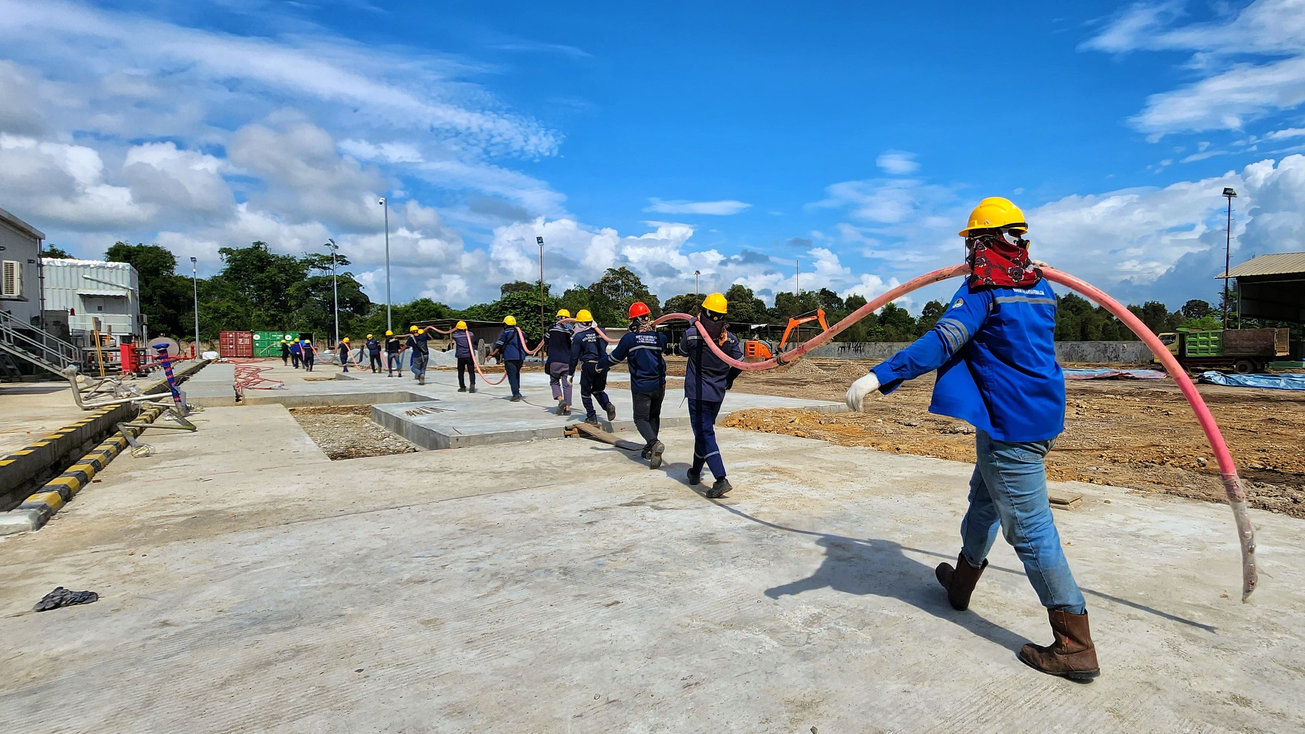

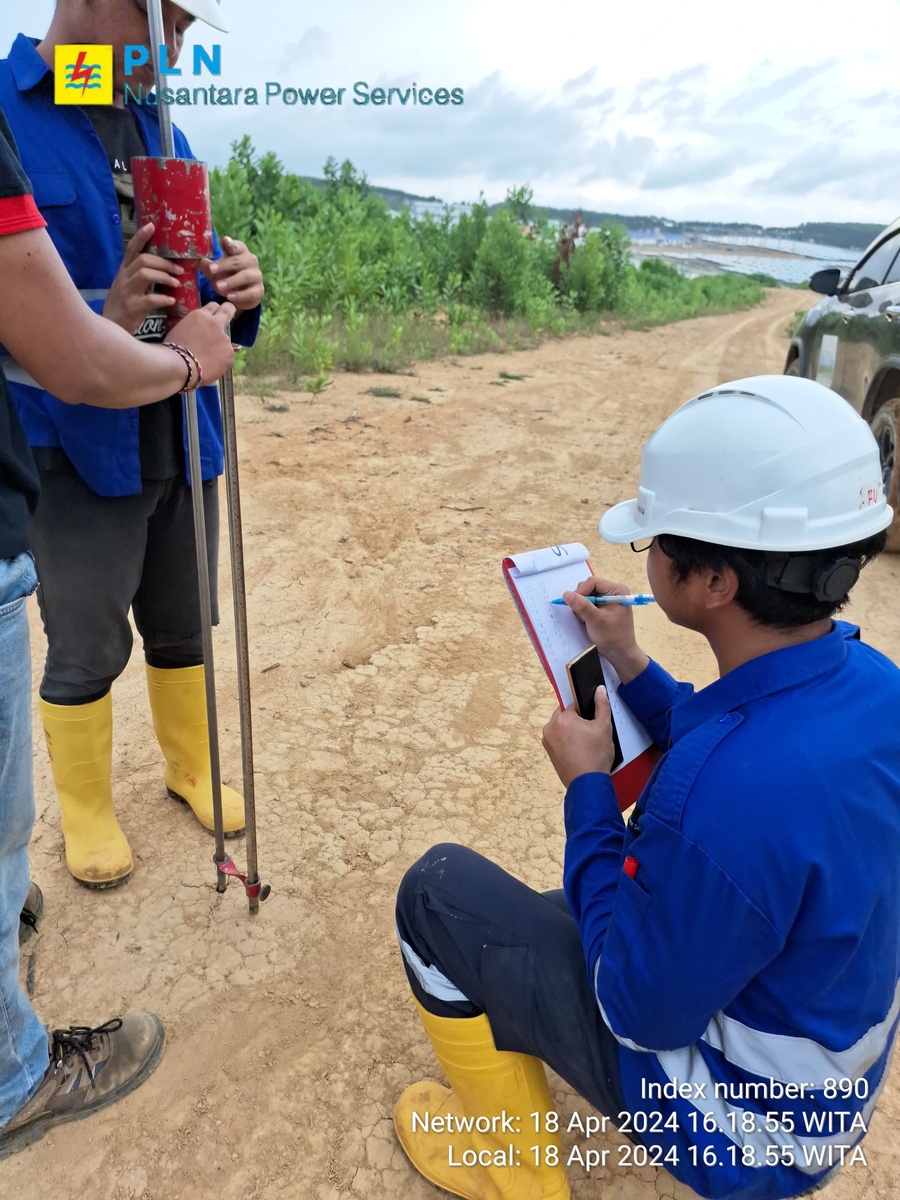

PT PLN NUSANTARA RENEWABLES (2023)

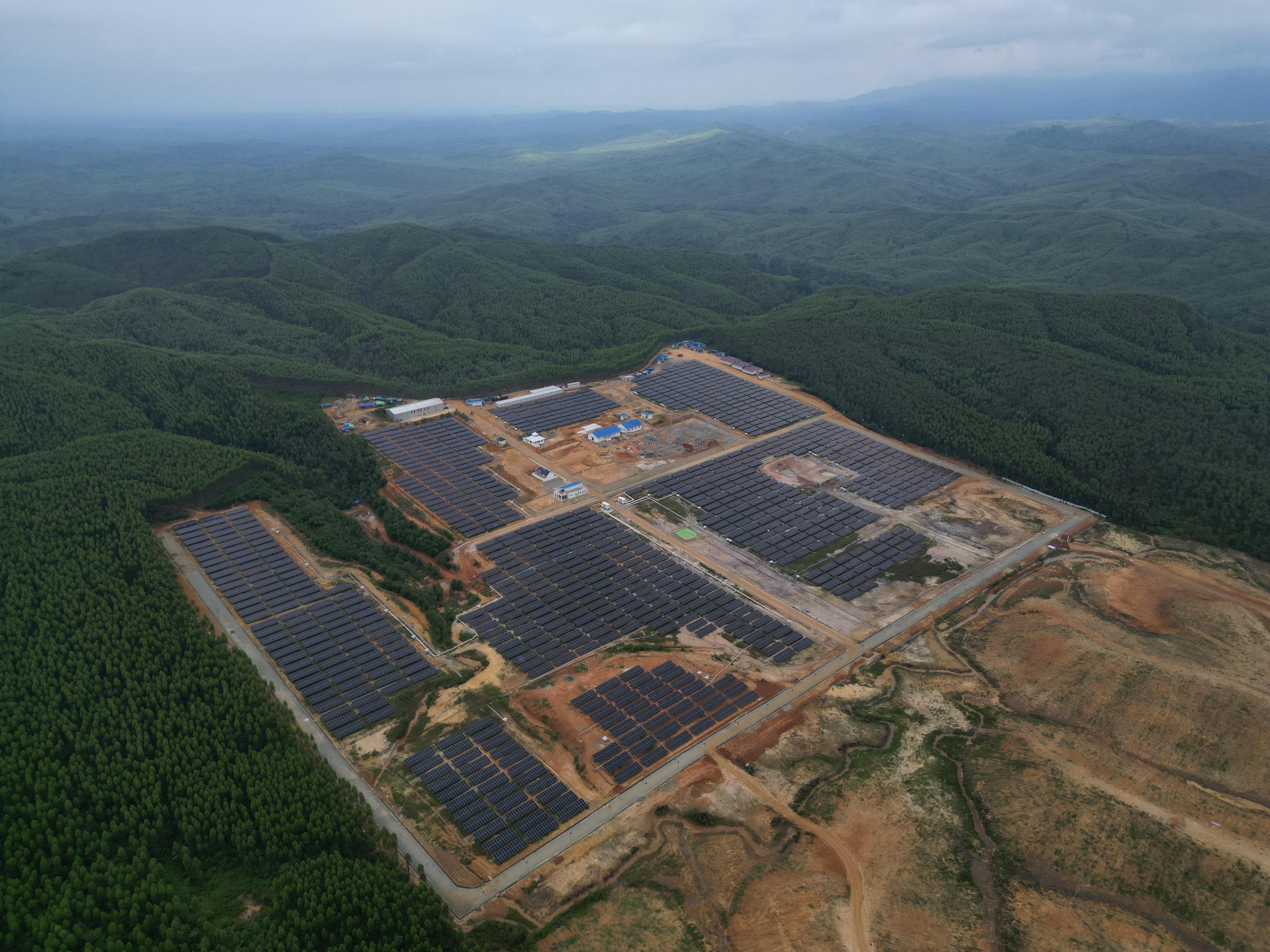

SOLAR FARM CONSTRUCTION FOR IBU KOTA NUSANTARA (IKN)
PT PLN BATAM (2023)
GE TM 2500+ Gen VIII (1x25 MW) RELOCATION PAYA PASIR MEDAN TO BANGKA
PJBS membuktikan komitmen mendukung PT PLN (Persero) dalam penyediaan energi listrik nasional. Untuk kesekalian kali sukses melakukan pekerjaan relokasi Mobile Power Plant (MPP), Paya Pasir 25 MW milik PLN Batam dari Paya Pasir Medan ke Air Anyir Bangka. Dengan sinergi dan kolaborasi yang baik antara tim Proyek PJBS, tim PLN Batam dan tim PLN ULTG Bangka, di tanggal 07 Juli 2023 berhasil melakukan First Smoke dan Full Speed No Load (FSNL). Pada tanggal 14 Juli 2023 MPP TM3 berhasil Sinkron ke jaringan.
Proyek relokasi MPP Paya Pasir merupakan pekerjaan penting yang harus dapat segera diselesaikan (Fast Track Project), guna mendukung keandalan dan ketersediaan pasokan listrik di kepulauan Bangka. Dan terbukti PT PJB services telah sukses mengerjakannya dalam waktu 4 bulan, dari dismantling & mobilisasi PLTG, re-enginering, kontruksi sipil, assembly dan test & commisioning PLTG.
Selamat dan sukses tim relokasi PLTG MPP TM 2500 (1x25MW) dari
Paya Pasir Medan ke Air Anyir Bangka.
BoD PJB Services mengucapkan rasa syukur dan terima kasih banyak kepada Bapak Indra Cahyana (PM) dan Tim Proyek Relokasi yang luar biasa, atas keberhasilan dan kesuksesan penyelesaian Fast Track Project Relokasi PLTG MPP TM 2500 (1x25MW) dari Paya Pasir Medan ke Air Anyir Bangka.
Semoga kesuksesan ini dapat menjadi inspirasi pekerjaan relokasi / proyek lainnya. Terima Kasih & Salam Sukses.
-- Board of Director PT PJB Services --
Terima kasih untuk team lapangan PJB Services Bp Indra Cahyana, Bp gede, Bp sukrin. Dari tim pusertif Bp Rigit.. Bp Sofyan dan Bp Amin. Dari tim Reconsult Bp Mahmud Hasan, Bp Dedi, Bp Dwi, dan juga dari support penuh PLN UIW Babel Bp Mosses, Bp Rewindo, Bp Farouk, Bp Hanung, Bp Putra, Bp Indra, tim PLN Batam di unit Bp Arief, Bp Yudi, Bp Baron, Bp Yoga, Bp Husna, Bp Agung, serta tim PEB Bp Mukti dan tim,
Serta seluruh manajemen PJB Services dan PLN UIW Babel, Reconsult sehingga dilancarkan semua Prosesnya
-- Edyansyah, Direktur Operasi PLN Batam --
PT PLNSC ft. GEECO (2023)
SECTOR PLATE AIR PRE HEATER MODIFICATION
PAITON CFPP 660 MW
Radial Seal Hot End Installation
Radial Seal Cold End & Panel Wiring Installation
Static Seal & GRLS Installation
PT PLN NUSANTARA POWER
LINE BYPASS FEEDWATER HPH INSTALLATION
PAITON CFPP 660 MW
"Mari belajar dari kesalahan. Bukan orang hebat yang membuat tim menjadi hebat, tapi kerjasama tim, komitmen dan integritas diri yang membentuk ikatan yang kuat untuk menjadi tim yang hebat"
Andik Santoso
Expert Boiler & Balance of Plant
PT PJB Services
